Seguimos avanzando con paso firme en la construcción del Edificio Armonía I, una promoción diseñada para ofrecer calidad de vida, confort y sostenibilidad. Las obras se están desarrollando según la planificación prevista y ya se han alcanzado hitos muy significativos en las últimas semanas.
A continuación, te compartimos un resumen detallado del progreso de los trabajos:
Avance en albañilería y zonas comunes
La fase de albañilería en todas las viviendas ya ha finalizado por completo, lo que ha permitido comenzar con los trabajos de urbanización en planta baja, medianeras, la piscina y demás zonas comunes. Un gran paso para continuar definiendo los espacios exteriores del residencial.

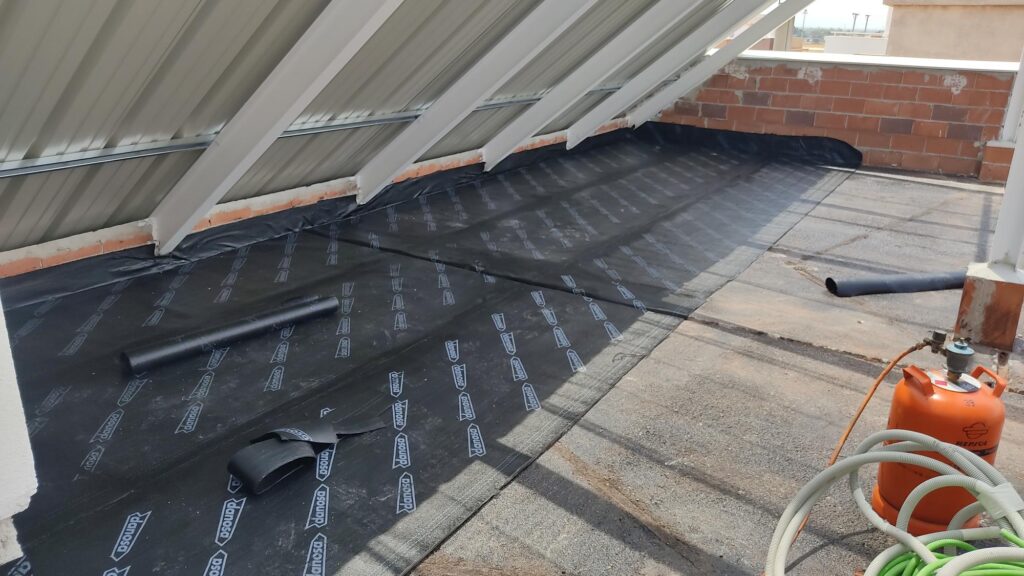

Cubierta terminada
La cubierta metálica del edificio está ejecutada, a falta de algunos remates finales. Ya se han instalado los paneles sándwich, que aportan un excelente aislamiento térmico y acústico, reforzando la eficiencia energética del edificio.
Fachadas prácticamente listas

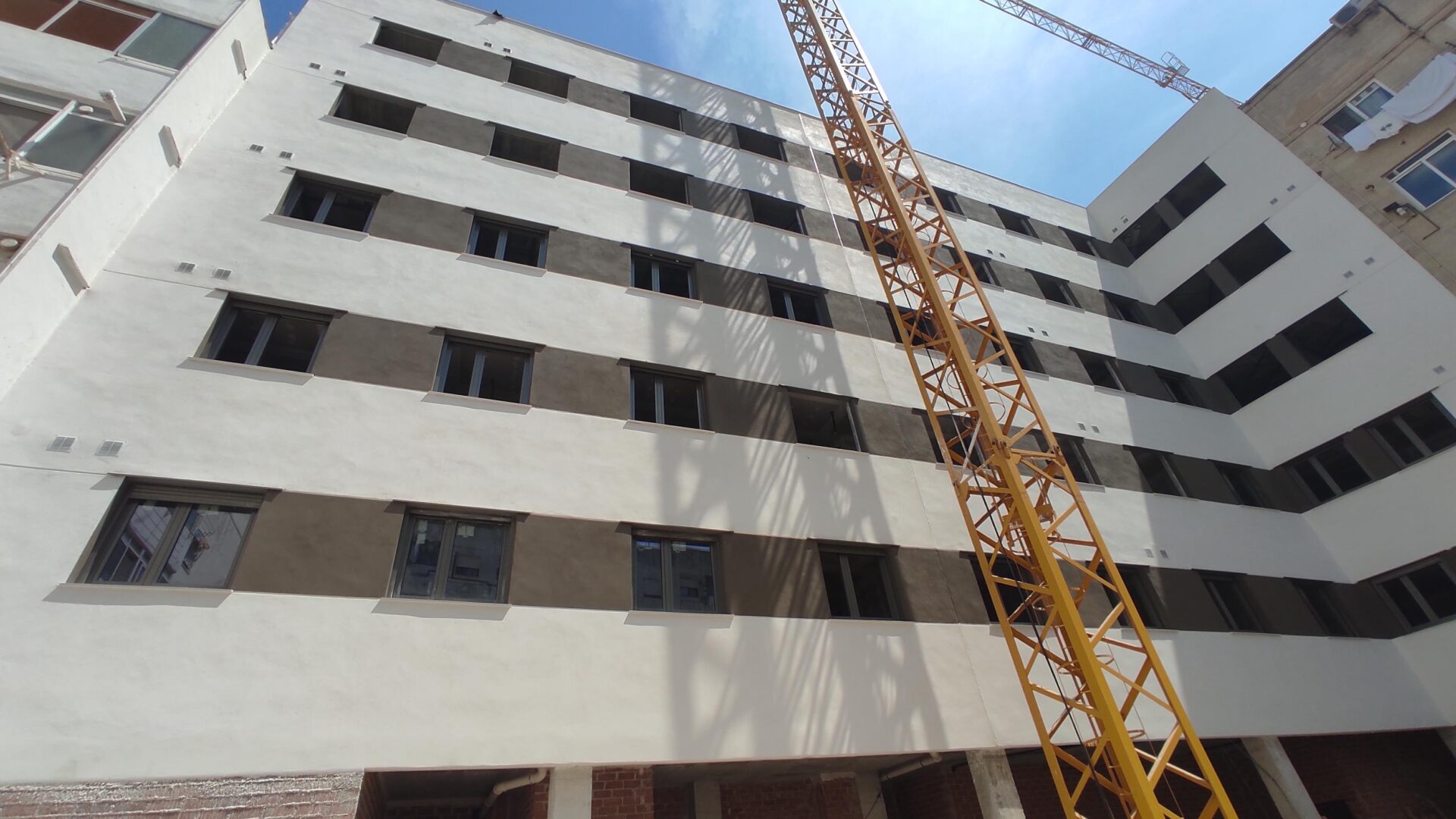

Las fachadas interiores y exteriores ya están prácticamente finalizadas, con el enfoscado de mortero a la cal ejecutado, aportando durabilidad y un acabado estético a la altura del proyecto.
Ventanas y barandillas en instalación
Ya se está trabajando en la colocación de la carpintería exterior, con la instalación de ventanas y balconeras de aluminio, además del montaje de barandillas en los balcones, que aportarán seguridad y diseño al conjunto.

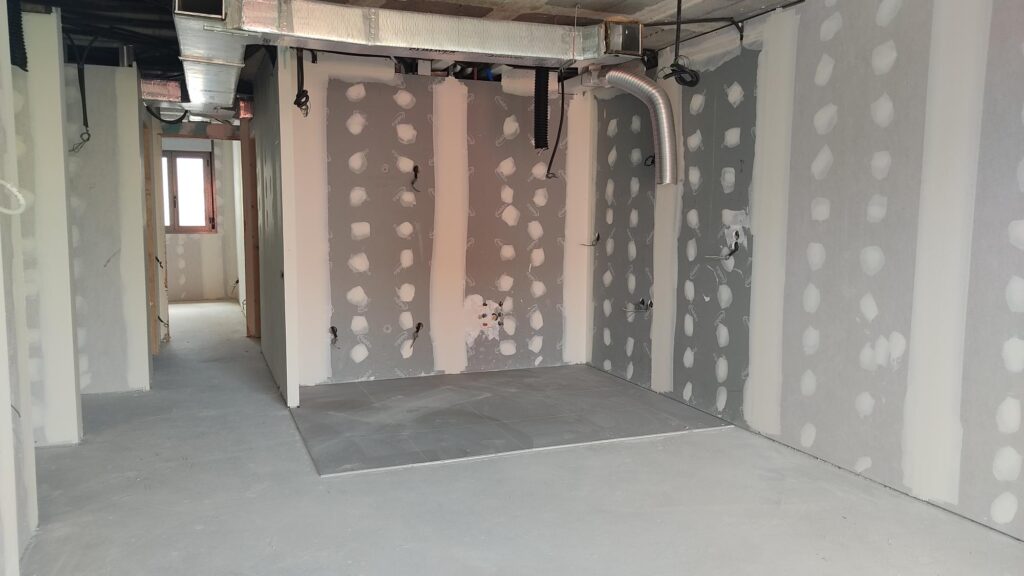

Distribución interior e instalaciones
Se ha completado la apertura de tabiquería seca en todas las viviendas, lo que ha facilitado la finalización de la instalación de fontanería, incluyendo las pruebas de presión. En cuanto a la instalación eléctrica, ya se han montado todos los tubos y cajas, y el cableado se encuentra al 75% de ejecución.
Climatización y ventilación en marcha
El 100% de los equipos de climatización ya está instalado, y el 90% de los conductos también. Solo queda pendiente rematar las instalaciones en las viviendas tipo ático.

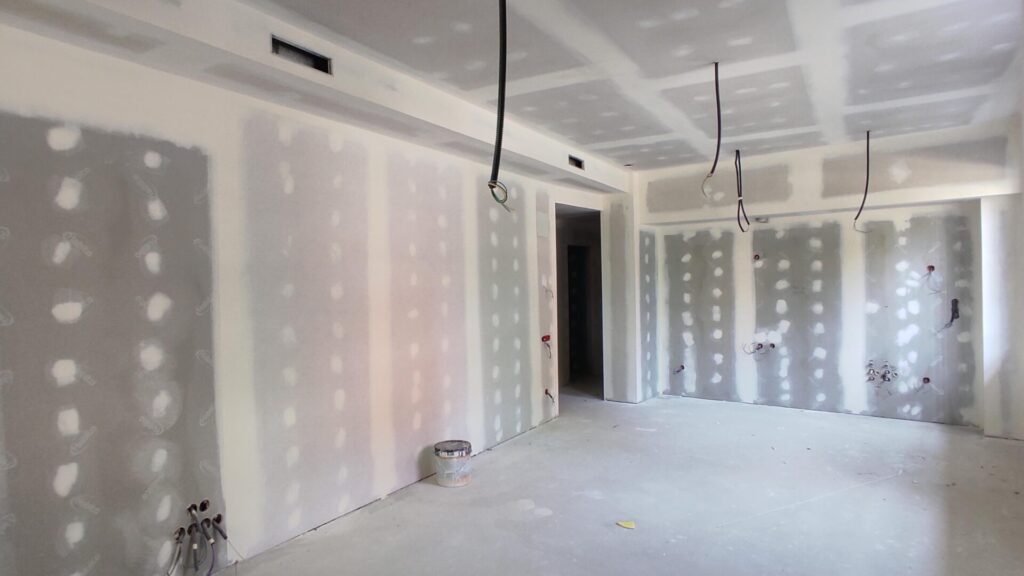

Primeros acabados interiores
Ya se ha ejecutado el 55% del cierre de techos de pladur, lo que ha permitido iniciar los trabajos de pintura de fondo en planta baja y primera. A la vez, se está avanzando en la colocación de pavimentos cerámicos y alicatados en baños y cocinas, completando estos trabajos hasta la tercera planta, lo que representa un 70% del total del edificio.
Con cada avance, el Edificio Armonía I se perfila como un lugar único para vivir, en un entorno diseñado para el bienestar y la tranquilidad. Seguiremos informando puntualmente del progreso de la obra.
¿Quieres conocer más detalles sobre esta promoción? Visítanos en https://www.firmushomes.es/residencial-armonia/ o contacta con nuestro equipo comercial.
